世界第二大流动沙漠,塔克拉玛干沙漠东南缘,疾风呼啸、飞沙四起,此刻若隐若现的太阳,已被吹成了黄灰色,而在一处工地,人头攒动、机器轰鸣,一群建设者正在奋力攻坚目前全国在建单体规模最大的光伏项目。

中绿电若羌400万千瓦光伏项目位于西北边陲若羌戈壁滩,地理环境恶劣,施工条件严苛,现由中建西部建设所属新疆西建青松建设有限责任公司独家供应混凝土,今年复工以来,截至4月20日,累计浇筑混凝土达5.5万方,为保障重点工程建设作出重大贡献。

挽弓如月,迎战光伏

时光回溯到2023年6月,中绿电若羌400万千瓦光伏项目即将落地,新疆西建青松建设有限责任公司迅速反应、深入调研摸清市场脉络,及时与合作方谈判,最终签订21.86万方独家销售供应合同。

艰难险阻,备战破局

攻克生产基建、原料供应两大难题。由于项目工期紧迫,新疆西建青松建设有限责任公司面临着生产线建设和原材料供应的双重难题,同时由于政策限定,混凝土必须从商混产业园采购。对此新疆西建青松建设有限责任公司咬紧牙关,多次与政府和周边商混企业沟通协调,最终成功租赁生产线,解决了原料供应问题。

攻克行业竞争、设备调拨、团队建设三大难关。看似顺利,新的问题又出现了。进入市场后,新疆西建青松建设有限责任公司又面临着市场竞争及设备调拨的困难。新疆西建青松建设有限责任公司管理团队迅速行动,积极组织与当地搅拌站进行谈判,同时推进设备运输和人员抽调。经过多方共同努力,短时间内完成了厂站建设、人员保障工作,8月底,顺利进行生产,正式进入新市场。

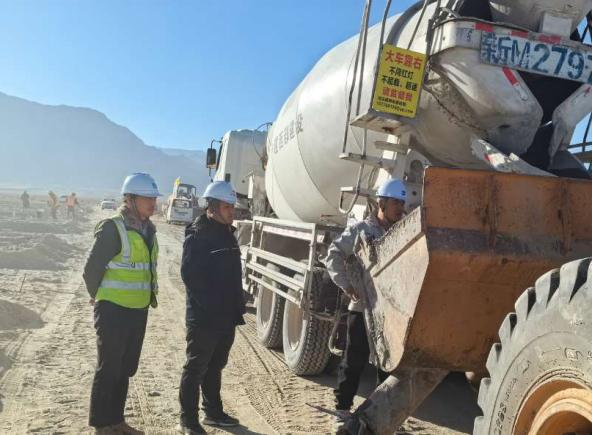

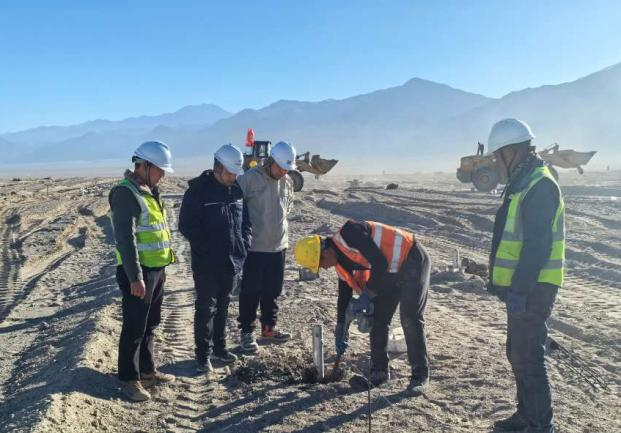

攻克特定条件专项技术难题。项目的一大建设难点在于,混凝土浇筑以装载机作为转用工具,通过料斗倾斜面底部增设直径约20厘米的出料口对每个施工柱基进行浇筑。为确保混凝土在经历转运后顺利施工,新疆西建青松建设有限责任公司技术团队精心调整减水剂性能,专项研发出适用于光伏项目的高性能混凝土,在特定条件下,此类混凝土即便经过装载机在非铺装、颠簸的野外路面经过长时间、长距离转运,也能保持其均质性,不发生分层或离析,并能在自重作用下,均匀流入桩基。

“终于,一辆辆搅拌车在荒漠中列队前往施工现场,我们紧绷的心也缓解了一些。”新疆西建青松建设有限责任公司副经理张建新陷入深深的回忆。

坚韧卓绝,激战大漠

若羌县地处巴音郭楞蒙古自治州东南部,世界第二大流动沙漠—塔克拉玛干沙漠东南缘,这里常年风沙肆虐,气候异常干燥,年平均降水量28.5毫米,温差极大,恶劣的环境对生产作业和员工生活带来极大挑战。

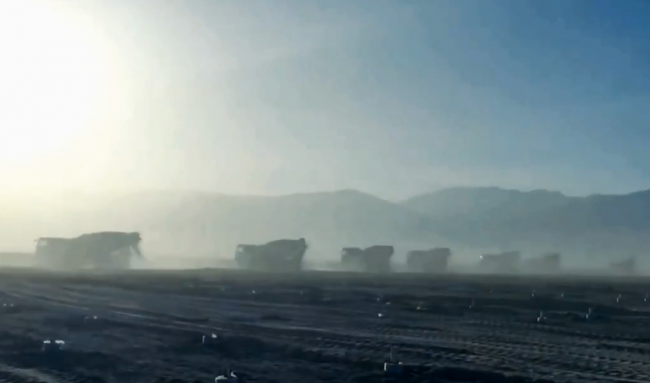

施工现场狂风肆虐而过,作业过程中,驾驶员难以看清道路,扬起的沙尘让人睁不开眼睛,混凝土浇筑变得异常困难;站点距离最远施工地点达40余公里,车辆行程时间长,员工经常因为赶时间而无法按时用餐;起初,员工宿舍尚未全部建成,大家伙只能挤在狭小的彩板房里,空间狭窄,时常休息不好。新疆西建青松建设有限责任公司领导班子看在眼里、急在心上,将改善员工的生活工作条件视为首要任务,扩建宿舍、改善伙食、配备生活设施,不间断为大家送慰问,鼓舞士气。

大家顶着沙尘,以风声为歌,投入一次次的紧张施工中。

奋战边疆,决胜千里

项目浇筑以来,新疆西建青松建设有限责任公司创下2239方的日产高峰,累计浇筑混凝土14.2万方,日均浇筑2万-2.5万根柱基浇筑任务,每根柱基浇筑量在0.06-0.07方之间,这不仅是对整个团队的严峻考验,更是对设备资源、人员作战能力以及现场技术协作的全面挑战。

金戈铁马开疆域,西建“战士”筑大砼。中建西部建设新疆有限公司正以压倒万难的冲劲,坚决贯彻股份公司高质量发展要求,锚定“127”年度工作主线,加快任务结构转型,积极向城市外基础设施挺进,匹配区域发展特点,精准营销,全力开拓新能源领域基础设施业务,在祖国边陲为助力股份公司,建设“双一流”企业贡献力量。

据悉,新疆西建青松建设有限责任公司于2004年6月28日在库尔勒经济技术开发区工商局登记注册,是中建西部建设股份有限公司(股票代码002302)的子公司,主要从事商品混凝土的生产、销售以及新技术、新工艺的研发与推广。(王晓燕)
